Tällä sivulla löydät kaupunkirataan liittyvät melutiedotteet. Klikkaamalla alla olevia otsikoita saat tiedot näkyviin.

Tiedote melua aiheuttavasta työstä vuonna 2026

Vuoden 2025 aikana rakensimme tukimuureja, portaikkoja ja hissikuiluja. Tunnelitiellä jatkoimme eteläisen laiturisillan sekä Kauniaisten ylikulkukäytävän rakentamista. Rakensimme myös Hiidenpolun ylikulkusillan, joka ylittää Kehä II:n. Katu- ja kunnallisteknisiä töitä teimme Tunnelitiellä, Helsingintiellä ja Asematiellä. Myös rataa reunustavien meluseinien rakentaminen pääsi hyvään vauhtiin.

Vuonna 2026 meluhaittaa aiheuttavat erityisesti louhintaan liittyvät työt (poraus, räjäytys, rusnaus eli louhittujen pintojen koneellinen puhdistus, louheen siirto ja lastaus), paalutustyö sekä raiteen sepelöinti ja tuenta.

Junaliikenteen viiden viikon katko 22.6.–27.7.2026 on tänäkin vuonna tehokkainta työaikaamme. Teemme katkon aikana louhintaa urakka-alueen keskivaiheilla Hiidentien varrella. Louhintatöiden lopullinen laajuus ja kesto selviää kaivutöiden edetessä.

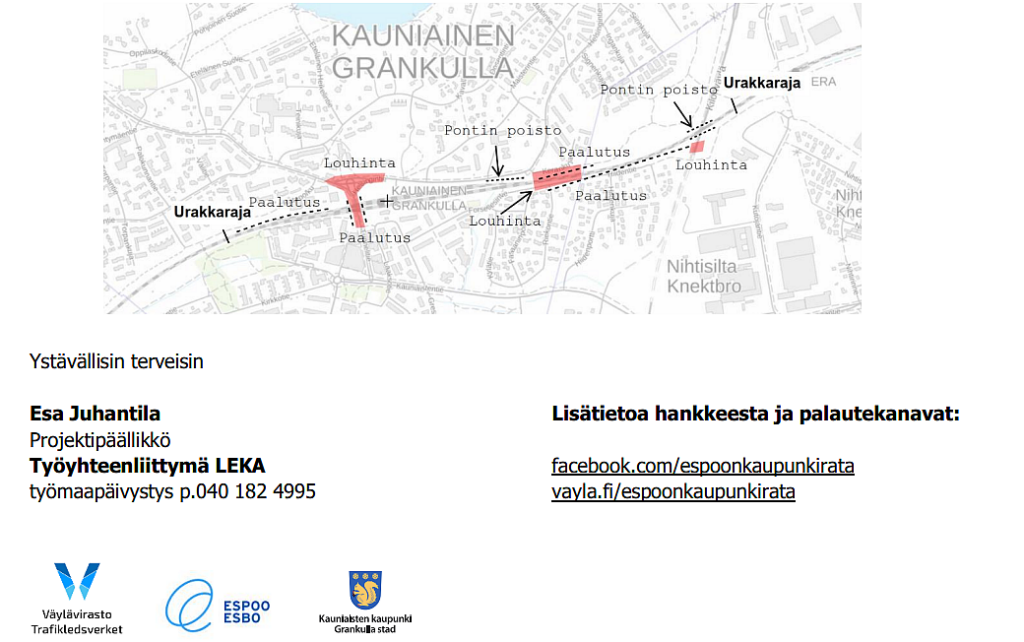

Meluseinien paalutusta teemme asema-alueelta itään. Paalutusta tehdään sekä viiden viikon katkolla että toukokuun lyhyemmillä katkolla. Raiteen sepelöintiä ja tuentaa teemme katkolla sekä syksyn mittaan.

Melua aiheuttavaa työtä teemme pääsääntöisesti arkipäivisin (ma–pe) klo 7–18. Viiden viikon katkon aikana melua aiheuttavaa työtä tehdään ma–su klo 7–20. Muuna aikana tehtävästä, kovaa melua aiheuttavasta työstä tiedotamme erikseen. Tavanomaista, ei erityisen kovaa melua aiheuttavaa rakennustyötä teemme myös yö- ja viikonloppuaikaan.

Liikennejärjestelyt

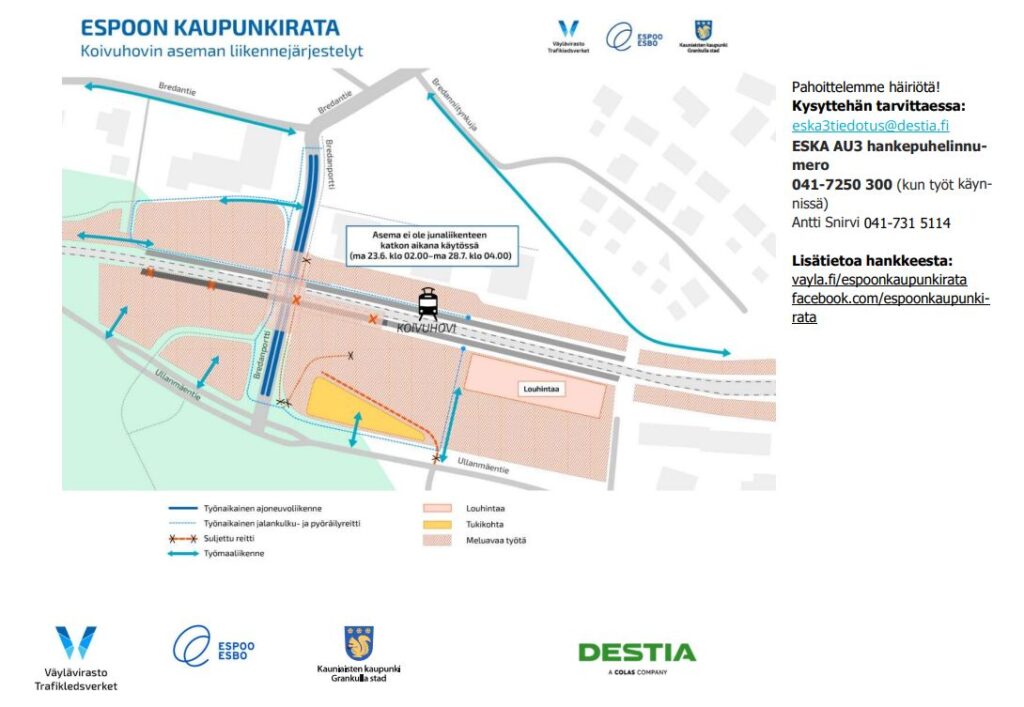

Asema-alue on suljettu kesän viiden viikon junaliikennekatkon aikana, mutta Tunnelitie on normaalisti käytössä. Lisätietoa katkon aikaisista järjestelyistä on tulossa verkkosivuille vayla.fi/espoonkaupunkirata ja Facebookiin: facebook.com/espoonkaupunkirata.

Pahoittelemme töiden aiheuttamia häiriöitä.

Ystävällisin terveisin
Esa Juhantila
Projektipäällikkö
Työyhteenliittymä LEKA
työmaapäivystys p. 040 182 4995

Lisätietoa hankkeesta ja palautekanavat:

vayla.fi/espoonkaupunkirata
facebook.com/espoonkaupunkirata

Tiedote melua aiheuttavasta työstä kevät-kesä 2026

Espoon kaupunkiradan työmailla valmistaudutaan junaliikenteen viikonloppukatkoihin sekä viiden viikon katkoon, joka alkaa juhannuksen jälkeen. Alueurakka 2 sijoittuu Kauniaisten asemalle, Tunnelitielle, Fasaanin alikulkuun sekä Keraan Hiidenpolun sillalle.

Teemme viikonloppu- ja helatorstaikatkojen aikana melua aiheuttavia töitä seuraavasti:
3.5. klo 04 – 4.5. klo 04 → Tässä katkossa teemme paalutusta klo 07-22
14.5. klo 04 – 15.5. klo 04 → Tässä katkossa teemme paalutusta klo 07-22
17.5. klo 04 – 18.5. klo 04 → Tässä katkossa teemme paalutusta 07-22
24.5. klo 04 –25.5. klo 04 → Ei erityistä melua aiheuttavaa työtä

Viiden viikon liikennekatkolla 22.6.–27.7.2026 teemme paalutusta 29.6–2.7. (klo 7–20). Lisäksi teemme katkon aikana louhintaa (klo 7-20) arviolta kuusi työvuoroa. Mahdollisesti yötyönä tehdään kiskonhitsausta, mikäli päivälämpötilat ovat liian korkeita tälle työvaiheelle.

Katkojen aikana työskentelemme ympäri vuorokauden. Viiden viikon katkolla teemme erityisen kovaa melua aiheuttavia työvaiheita katkon ensimmäisen neljän viikon ajan maanantaista sunnuntaihin klo 7-20. Katkon viimeisellä viikolla 20.-27.7. teemme erityisen kovaa melua aiheuttavia työvaiheita maanantaista sunnuntaihin klo 7-18.

Liikennejärjestelyt
Fasaanin alikulku on suljettu junaliikenteen viiden viikon katkon ajan 22.6.-27.7.2026. Jalankulku ja pyöräily opastetaan käyttämään Tunnelitien alikulkua.

Pahoittelemme töiden aiheuttamia häiriöitä.

Esa Juhantila, Projektipäällikkö
Työyhteenliittymä LEKA
työmaapäivystys p.040 182 4995

Lisätietoa hankkeesta ja palautekanavat:
vayla.fi/espoonkaupunkirata
facebook.com/espoonkaupunkirata

Melupäätökset

Alueurakka 2:n melupäätös – NRC Group Finland Oy

Alueurakka 2:n melupäätös – NRC Group Finland Oy

Uudenmaan ELY-keskus on 4.4.2024 tehnyt päätöksen ympäristönsuojelulain (527/2014) 118 §:n mukaisesta tilapäistä melua tai tärinää koskevasta ilmoituksesta. Ilmoituksen on tehnyt NRC Group Finland Oy. Päätös koskee Espoon kaupunkiradan rakentamiseen edellyttämiä töitä, joita tehdään Espoon ja Kauniaisten kaupunkien alueella välillä Hiidentie, Espoo ja Kauniaisten asema vuosina 2024–2027.

Voit tutusta päätökseen tämän linkin kautta (pdf)

Alueurakka 3:n melupäätös – Destia Oy

Alueurakka 3:n melupäätös – Destia Oy

Uudenmaan ELY-keskus on 16.5.2024 tehnyt päätöksen ympäristönsuojelulain (527/2014) 118 §:n mukaisesta tilapäistä
melua tai tärinää koskevasta ilmoituksesta. Ilmoituksen on tehnyt Destia Oy. Päätös koskee Espoon kaupunkiradan rakentamiseen edellyttämiä töitä, joita tehdään Espoon ja Kauniaisten kaupunkien alueella välillä Palokunnankuja, Kauniainen ja Espoonväylä, Espoo vuosina 2024–2028.

Voit tutustua päätökseen 24.6.2024 asti alla olevan kuulutuksen kautta.

Kuulutus 16.5.2024-24.6.2024, Destia Oy, Espoon kaupunkiradan rakentamisen edellyttämät työt vuosina 2024–2028, Palokunnankuja, Kauniainen – Espoonväylä, Espoo (pdf)

Melupäätös koskien murskausta, iskuvasarointia ja louheen vastaanottoa, Karapellontie 10, Kera/Kilo, Espoo – YIT Infa Oy

Melupäätös koskien murskausta, iskuvasarointia ja louheen vastaanottoa, Karapellontie 10, Kera/Kilo, Espoo – YIT Infa Oy

Espoon kaupungin valvontapäällikkö on 30.5.2024 § 25 tehnyt päätöksen ympäristönsuojelulain (527/2014) 118 §:n mukaisesta YIT Infra Oy:n ilmoituksesta, joka koskee erityisen häiritsevää melua aiheuttavaa tilapäistä murskausta, iskuvasarointia ja louheen vastaanottoa osoitteessa Karapellontie 13, 02610 Espoo.

Päätös on nähtävillä 31.5.-8.7.2024 Espoon kaupungin viranhaltijapäätössivulla (pdf)



Katso kaupunkirataprojektin kaikki melupäätökset Väylän hankesivuilta (vayla.fi).
